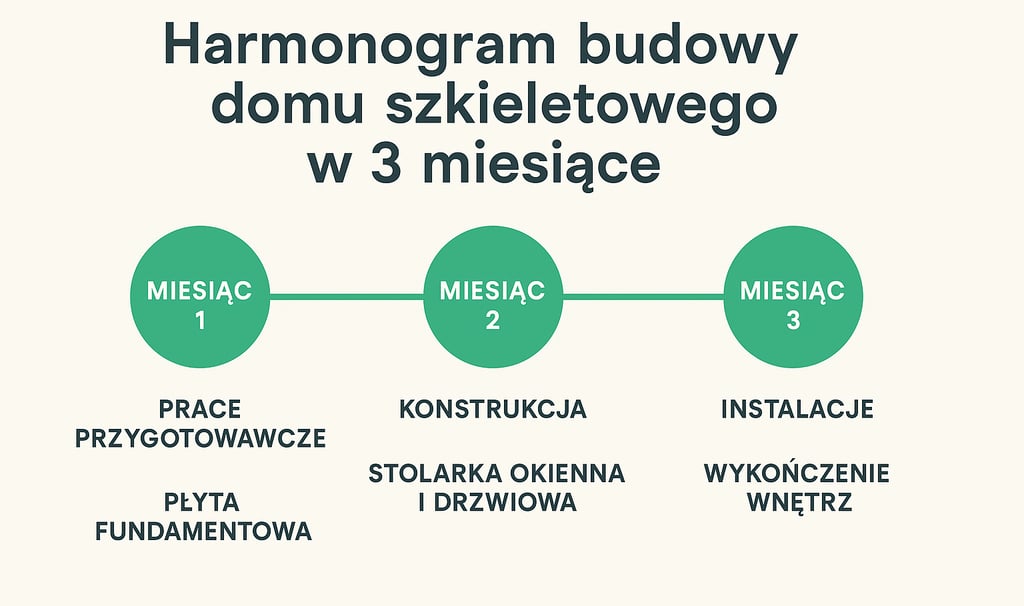

Dom szkieletowy w 3 miesiące – jak wygląda harmonogram budowy krok po kroku?
Budowa domu nie musi trwać latami. W technologii szkieletu stalowego od Steelove, realne jest zamieszkanie w swoim domu nawet w 3 miesiące od wbicia pierwszej łopaty – oczywiście zakładając, że masz już pozwolenie na budowę lub zgłoszenie z projektem. Poniżej przedstawiamy rzeczywisty harmonogram budowy domu szkieletowego w technologii SCS.
Patryk Tokarz
7/29/20251 min read


Etap 1: Płyta fundamentowa (3–4 dni)
Rozpoczynamy od wykonania ciepłej płyty fundamentowej. Proces obejmuje:
przygotowanie podłoża i chudziaka,
ułożenie izolacji termicznej z XPS,
zbrojenie i betonowanie.
Płyta jest gotowa w ciągu 4 dni roboczych i w 100% dopasowana do projektu konstrukcji.
Etap 2: Montaż konstrukcji stalowej i ścian (7–10 dni)
Gotowe profile stalowe trafiają na budowę jako prefabrykowane elementy. Na tym etapie:
montaż konstrukcji nośnej,
montaż ścian z płyt warstwowych PIR,
montaż więżb dachowej i pokrycia dachowego,
stolarka okienna i drzwi zewnętrzne.
W tym momencie dom jest w stanie zamkniętym i zabezpieczony przed warunkami atmosferycznymi.
Etap 3: Instalacje i izolacje (2–3 tygodnie)
W kolejnym etapie prowadzimy:
instalację elektryczną i hydrauliczną,
rekuperację i klimatyzację z funkcją grzania,
maty grzewcze,
dodatkowe wypełnienie konstrukcji pianką PUR.
Dom zyskuje „termosowy” standard energetyczny (U ≤ 0,11 W/m2K).
Etap 4: Stan deweloperski lub pod klucz (2–4 tygodnie)
Stan deweloperski+:
ściany GK pomalowane na biało,
ogrzewanie działa,
wszystkie instalacje zakończone.
Stan pod klucz:
wykończenie łazienki,
podłogi i schody,
wykończenie ścian zgodnie z ustaleniami,
biały montaż.
Na koniec pozostaje odbiór i... wprowadzenie się.
Czy to realne?
Tak! Budujemy według precyzyjnego harmonogramu i prefabrykowanych elementów, dzięki czemu nie ma przestojów. Proces zaczyna się w momencie uzyskania pozwoleń, ale to nie problem.
Jeśli ich nie posiadasz to zrobimy to za Ciebie w cenie domu!
Zobacz nasz katalog projektów i sprawdź, jak możesz ruszyć z budową jeszcze w tym sezonie.
